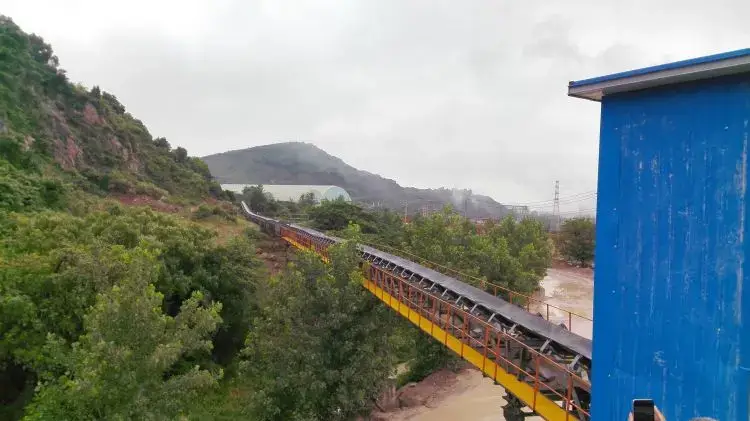

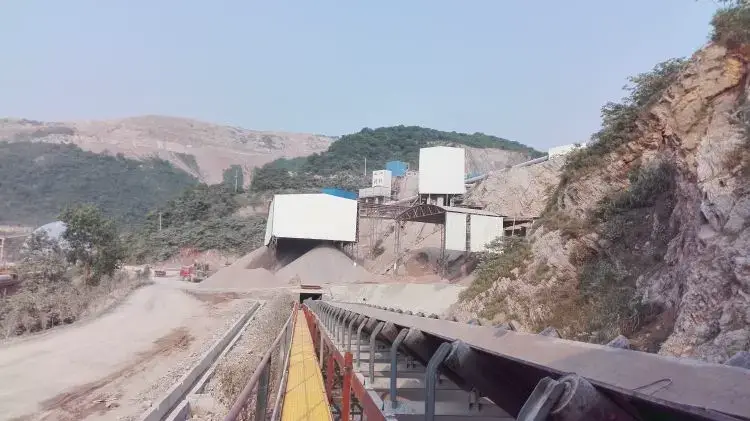

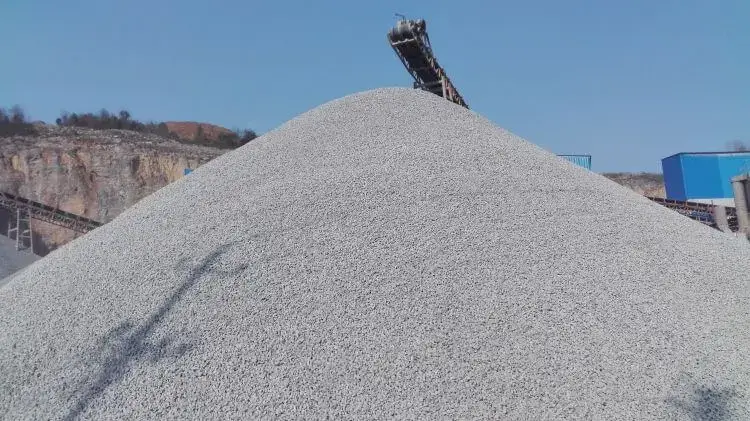

更新时间:2026-02-13
点击次数: 湖北春锦建材专注于石灰石开采与加工业务,核心物料为石灰石(颗粒度5-30mm,含水率6%-9%,硬度高且易产生粉尘),需构建一条从石灰石矿山破碎区至工厂原料仓的输送专线,实现“开采-破碎-输送-存储”全流程衔接。此前工厂采用“带式输送机+卡车中转”的混合模式:3200米的输送路线因存在3处自然转弯,普通带式输送机需设置2个中转站点,不仅增加设备投入,还因中转装卸导致石灰石损耗率达4.5%;单台普通输送机处理能力仅1800吨/小时,无法匹配工厂2200吨/小时的破碎产能,高峰时段石灰石在破碎区积压;中转环节与卡车运输的敞口设计,使粉尘排放量达25mg/m³,远超《大气污染物综合排放标准》中10mg/m³的限值,周边投诉频发;同时,普通输送机无法适配12米提升高度,需额外搭建斜坡平台,增加土建成本;设备核心部件依赖外购,备件响应周期超30天,年均停机时间超80小时,运维效率低下。
中瑞重工结合工厂现场勘测数据(地形曲线分布、石灰石特性、气象记录),设计“长距离曲线带式输送机为核心,配套卡车卸车机、料斗给料机”的全链条方案,形成“石灰石接收-均匀喂料-曲线输送”闭环系统。
工厂在参数要求上,核心输送设备需满足处理能力≥2200吨/小时,带宽1200mm,输送长度3200米,适配3个水平曲线(转弯半径≥600米,最大转弯角度≤60°),提升高度12米,且具备密封防尘功能;在场景适配上,设备需耐受露天高温(40℃)、低温(-8℃)与雨水环境,核心部件(托辊、电机)防护等级≥IP55;在合规层面,粉尘排放量≤10mg/m³,设备需符合CEMA标准与国内环保规范;在运维层面,核心部件(托辊、滚筒)使用寿命≥50000小时,提供全球备件响应与多语言操作培训,确保运维团队可独立操作。
基于需求,项目设定四大目标:一是效率达标,输送系统处理能力稳定≥2200吨/小时,3200米全程无中转,彻底替代中转模式;二是环保合规,粉尘排放量控制在8mg/m³以内,石灰石损耗率降至1%以下;三是地形适配,设备平稳适配3个水平曲线与12米提升高度,无需额外中转或场地改造;四是运维优化,设备年故障率≤0.6%,全球备件响应≤7天,相比传统模式,年均维护成本降低30%。

针对3200米曲线路线、2200吨/小时处理能力与12米提升需求,中瑞重工定制生产1套长距离曲线带式输送机,针对石灰石露天输送优化:
为确保石灰石从矿山运输车辆到输送机的无缝衔接,方案配套两类中瑞自主研发设备,参数与核心输送机精准匹配:
所有关键零部件均由中瑞重工独立生产,性能优于国标与CEMA标准,为系统长期稳定运行提供支撑:

中瑞重工派遣6人技术团队赴露天工厂,耗时12天完成三项关键工作:通过全站仪与无人机测绘3200米路线的三维地形,精准标记3个水平曲线的圆心位置、转弯半径与12米提升段的坡度分布,优化输送机机架安装高度,避开雨季积水区;采集石灰石样本在实验室测试流动性、磨损性与含水率,确定托辊间距(1.2米)、皮带张力(18kN)等关键参数;结合当地气象数据(高温、低温、雨季分布),制定设备露天防护专项方案,如防雨罩安装位置、液压油温控参数设定。
所有设备与零部件在中瑞重工河北工厂生产,全程纳入ISO 9001质量管理体系与ISO 14001环境管理体系:长距离曲线带式输送机的驱动滚筒需通过24小时1.2倍额定负荷静载测试,无变形方为合格;托辊需经过1000小时空载试运行,验证密封性与旋转阻力;ST2500型输送带需完成拉伸、耐磨与弯曲测试,合格后方可出厂。工厂派代表赴厂验收,所有参数均满足合同要求,尤其露天耐用性测试(高低温循环、淋雨测试)结果优异。
中瑞重工派遣10人安装团队赴现场,采用“模块化拼接+分阶段调试”模式:将3200米输送机分为16段(每段200米),提前在工厂预组装,现场仅需螺栓连接与皮带硫化,安装周期仅30天(行业平均周期45天);安装过程中遇雨天时,采用临时防雨棚覆盖设备部件,防止雨水锈蚀;调试阶段分三步进行——单设备空载测试(验证电机、托辊运行状态)、系统联动测试(卸车机-给料机-输送机协同)、72小时满负荷试运行(模拟露天实际工况,如高温、转弯输送),优化PLC程序,使输送机处理能力稳定在2250吨/小时,超出2200吨/小时的需求标准。
为工厂8名运维人员提供15天专项培训,内容涵盖露天设备的日常检查(托辊旋转状态、液压油位、防雨罩密封性)、常见故障处理(皮带跑偏、电机过载)与定期维护(托辊润滑、刮刀更换);培训采用多语言操作手册(中文、英语),针对露天环境的特殊需求,额外培训“雨季设备排水检查”“冬季液压系统预热”等技能,确保培训后运维团队可独立完成设备操作与基础维护。常用备件响应时间≤7天,开通24小时多语言技术热线,提供终身技术支持。
项目投产后长期稳定运行,各项指标均超预期。在效率与产能释放层面,3200米全程无中转输送设计让输送机实际处理能力稳定在2250吨/小时,完全匹配工厂2200吨/小时的破碎产能,高峰时段再也没有出现石灰石积压的情况;输送周期也从传统“输送机+卡车中转”模式的5小时缩短至1.4小时,每年减少因输送不足导致的生产停机时间约45小时,间接提升了产能价值,同时3个水平曲线的顺畅适配无需额外设置中转站点,进一步节省了相关设备与土建投入。
从环保与物料利用角度来看,全系统密封设计有效控制了粉尘排放,排放量从25mg/m³降至7.2mg/m³,远超国家标准,工厂自此没再收到过周边的投诉,也彻底避开了环保处罚风险;石灰石损耗率从4.5%降至0.8%,按工厂年输送量1800万吨计算,每年能减少约66.6万吨的损耗,物料利用率大幅提升;加上防雨罩与密封输送带的设计,雨季石灰石结块率从12%降至1.5%,不用再额外安排破碎工序,既节省了能耗又降低了人工成本。
在可靠性与露天耐用性上,设备核心部件(托辊、滚筒、电机)运行超35000小时都没进行过大规模更换,日常只需定期更换输送带与清洁刮刀,年均维护频次从10次减少到3次,维护成本降低40%;即便在-8℃~40℃的露天环境下,设备年故障率也仅0.4%,远低于0.6%的目标,从未因极端天气或雨水出现过重大故障;后来工厂进行产能二次升级时,只微调了电机功率与PLC程序,就能适配2500吨/小时的新需求,设备的扩展性和耐用性完全超出了预期。
工厂项目负责人表示:“当初最头疼的就是3处曲线和12米提升的输送难题,中瑞重工的这套设备不仅把曲线走得特别顺,产能还能跟得上破碎节奏。这几年露天风吹雨淋的,设备没掉过链子,上次托辊需要紧急更换,师傅远程指导着我们自己就换好了,没耽误生产。现在我们琢磨着新增一条石灰石加工线,肯定还优先考虑中瑞,毕竟用过的设备放心,服务也实在。”
